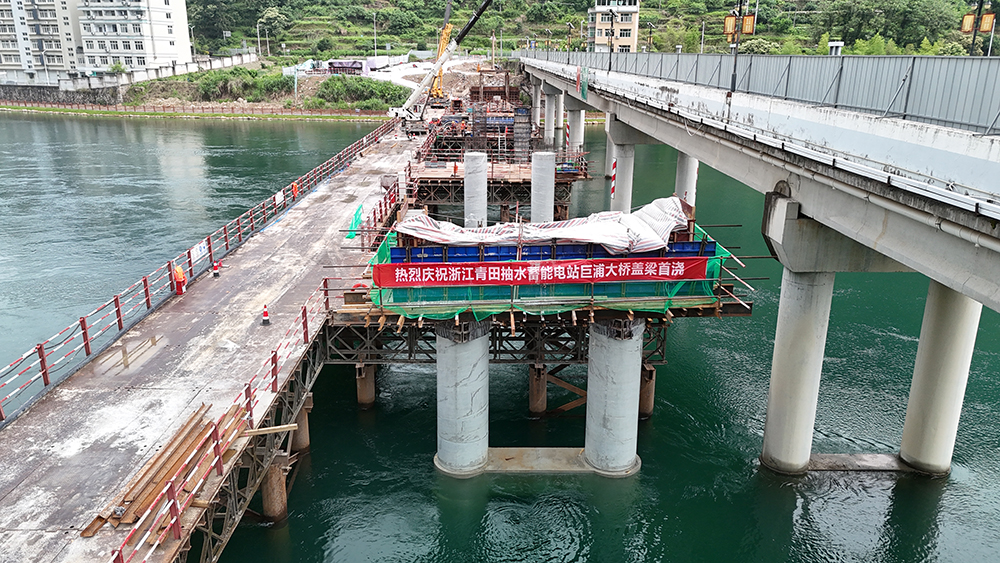

5月21日,浙江青田抽水蓄能電站項目巨浦大橋拼寬工程蓋梁首件提前61天順利完成澆筑,標志著項目攻克了最復雜的地質難關,為后續百噸級超大設備運輸鋪就了坦途。這座全長218.78米的“運輸生命線”,采用7×30m裝配式簡支(橋面連續)T梁橫跨河道,其雙柱式墩如鋼鐵巨人般深扎地層。
2025年2月開工伊始,建設團隊便遭遇了“地質迷宮”的嚴峻考驗。原勘測報告中均勻的巖層在實際施工中卻突然“變臉”:5米淺層即遇巖,沉凝灰?guī)r帶如游龍穿河,巖體軟硬突變堪比“花崗巖與豆腐同框”。7號橋臺樁基深度被迫增至原設計的2-2.8倍,工人們形容“每鉆一米都像在解讀大地的心電圖”。
面對挑戰,項目技術攻關組亮出“組合拳”:創新鋼筋籠預拼工藝,引入大噸位震動錘與加長鋼護筒等“工程神器”,成功規避了塌孔、串孔等施工陷阱。在汛期倒逼下,建設者以“白+黑”的拼搏精神,三個月內奇跡般完成27根“超深樁”、3節系梁及蓋梁首件的攻堅任務,用科技利劍劈開了地質迷局。
如今,巨浦大橋如長虹初現,其U型橋臺已張開臂膀,準備承載百噸級運輸重任。建設團隊正以“安全建設”為綱,將“毫米級”精度貫徹始終,不斷擦亮“青蓄”這張金名片,共建水平更高的抽蓄工程。
